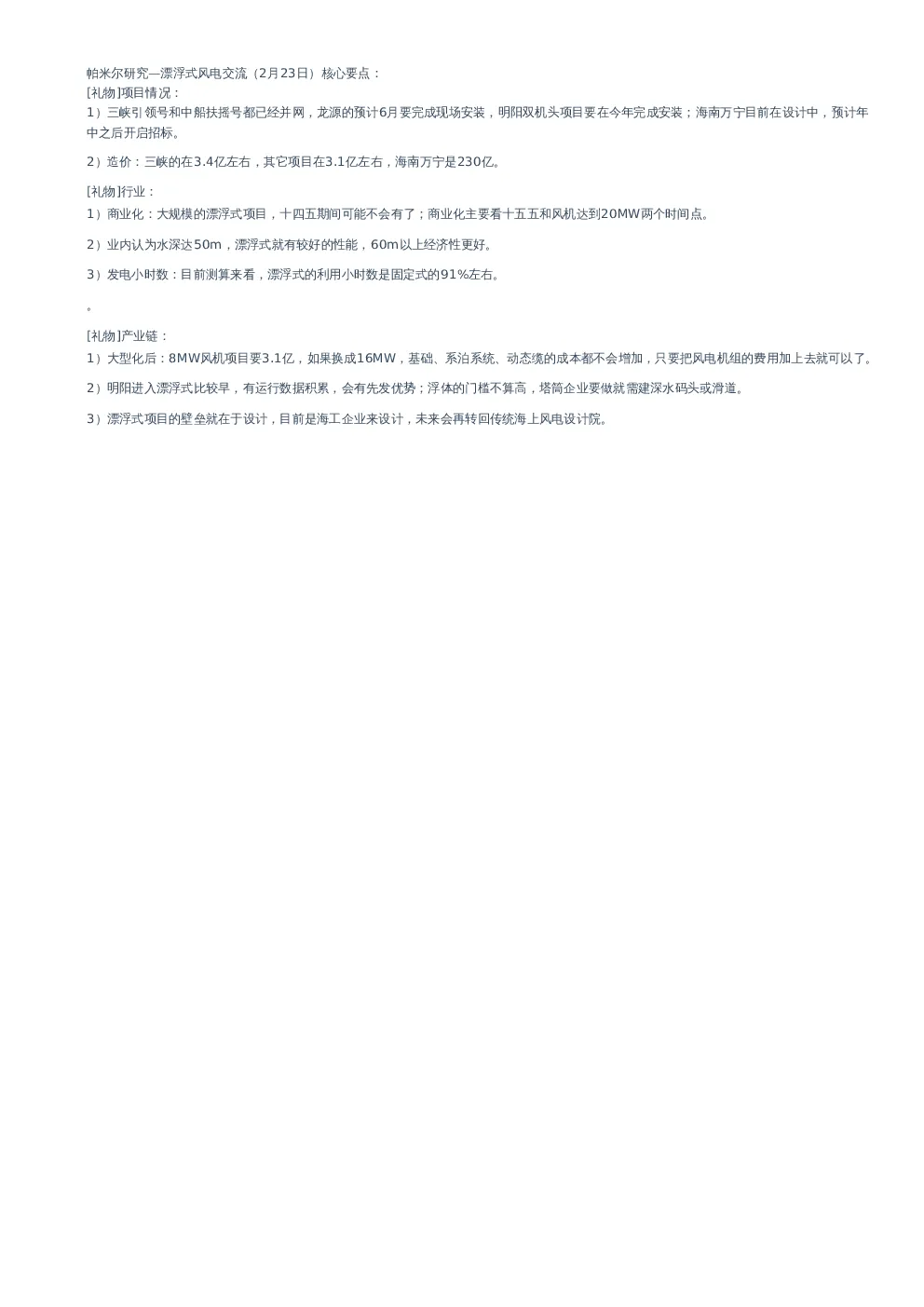

帕米尔研究—漂浮式风电交流(2月23日)核心要点: [礼物]项目情况: 1)三峡引领号和中船扶摇号都已经并网,龙源的预计6月要完成现场安装,明阳双机头项目要在今年完成安装;海南万宁目前在设计中,预计年中之后开启招标。 2)造价:三峡的在3.4亿左右,其它项目在3.1亿左右,海南万宁是230亿。 [礼物]行业:1)商业化:大规模的漂浮式项目,十四五期间可能不会有了;商业化主要看十五五和风机达到20MW两个时间点。 2)业内认为水深达50m,漂浮式就有较好的性能,60m以上经济性更好。 3)发电小时数:目前测算来看,漂浮式的利用小时数是固定式的91%左右。 。 [礼物]产业链: 1)大型化后:8MW风机项目要3.1亿,如果换成16MW,基础、系泊系统、动态缆的成本都不会增加,只要把风电机组的费用加上去就可以了。 2)明阳进入漂浮式比较早,有运行数据积累,会有先发优势;浮体的门槛不算高,塔筒企业要做就需建深水码头或滑道。 3)漂浮式项目的壁垒就在于设计,目前是海工企业来设计,未来会再转回传统海上风电设计院。
